史上最全丨光伏預制樁施工工藝流程,快收藏

【概要描述】

  • 分類:新聞動态
  • 作者:
  • 來源:
  • 發布時間:2024-06-08
  • 訪問量:0
詳情
光伏是株向陽之花,哪裡的太陽熱辣滾燙、荒無人煙,哪裡就是它 的家;哪裡天地遼闊、赤野千裡,它就出現在哪裡。最近好多老✘(lǎo)鐵想入行,不僅不懂設備,更需要惡補的是光伏施工工藝以及流程。巨•翔機械擁有近20年工程機械智造經驗,合作了數千位樁機老$闆和甲方,經驗豐富,現以浙江某工地為例,整理了一套行業最全預制樁施工(‍gōng)工藝流程,免費分享,讓大家少走彎路。

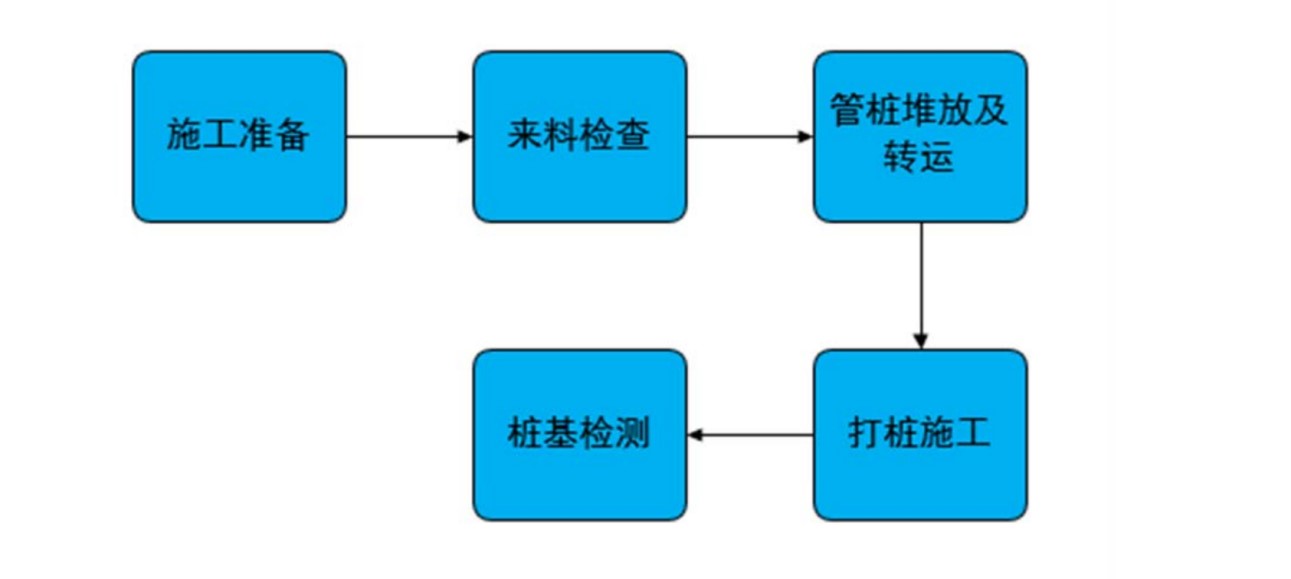

一、施工流程:

二、管樁施工
1.施工準備

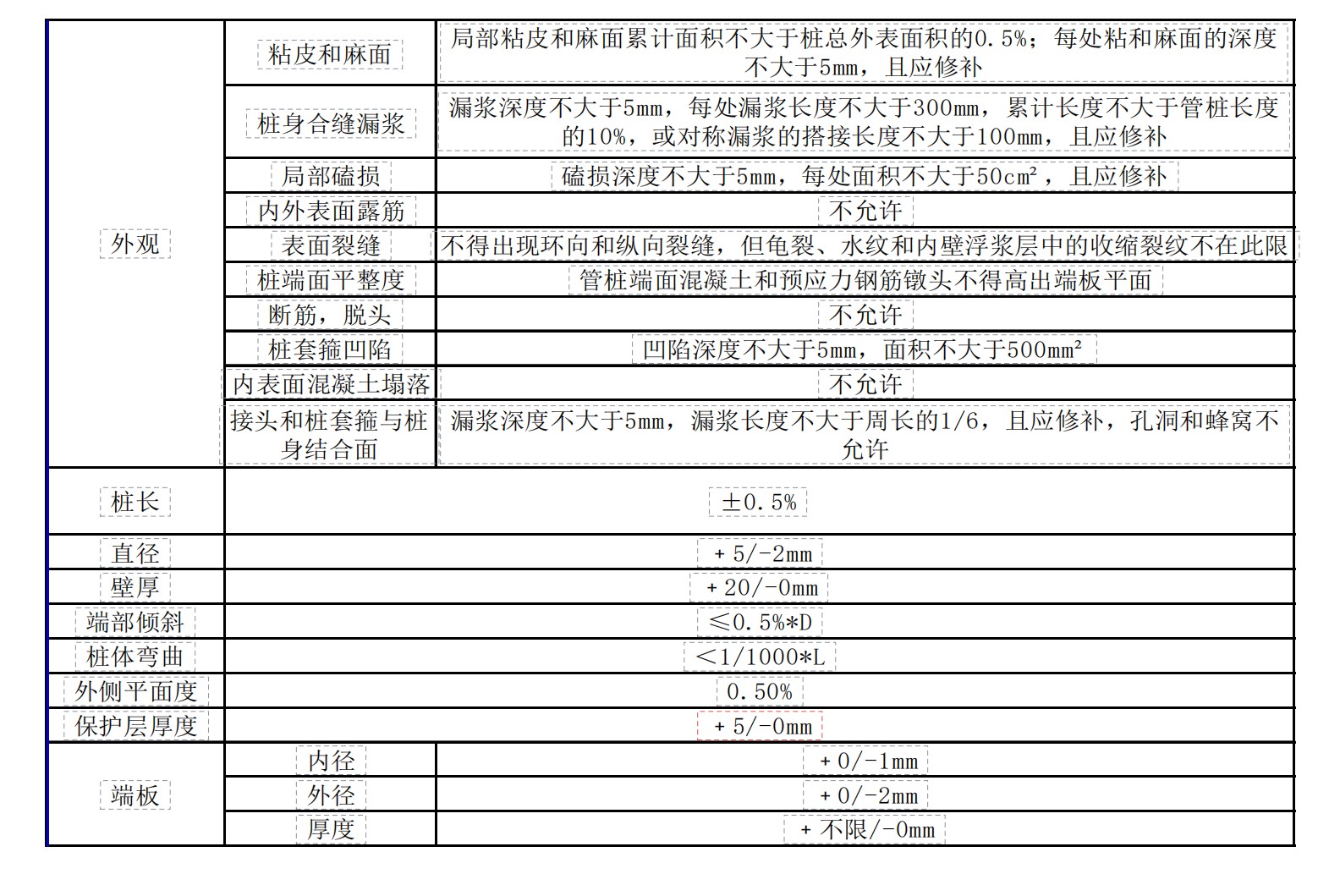

(1)來料檢查:PHC混凝土管樁進場後應與監理、供應商、施工(∑gōng)單位四方一起對進入施工現場的PHC樁進行檢查驗收。 PHC樁主✔要檢查樁的外觀尺寸及管樁的産品證明書。PHC樁的£(de)外觀尺寸允許誤差根據《先張法預應力混凝土管樁》(GB13476-2009)的規定進行α(xíng)驗收,應符合下列要求:
(2)施工機械及人員到位,做好管樁施工技術交✔底 。

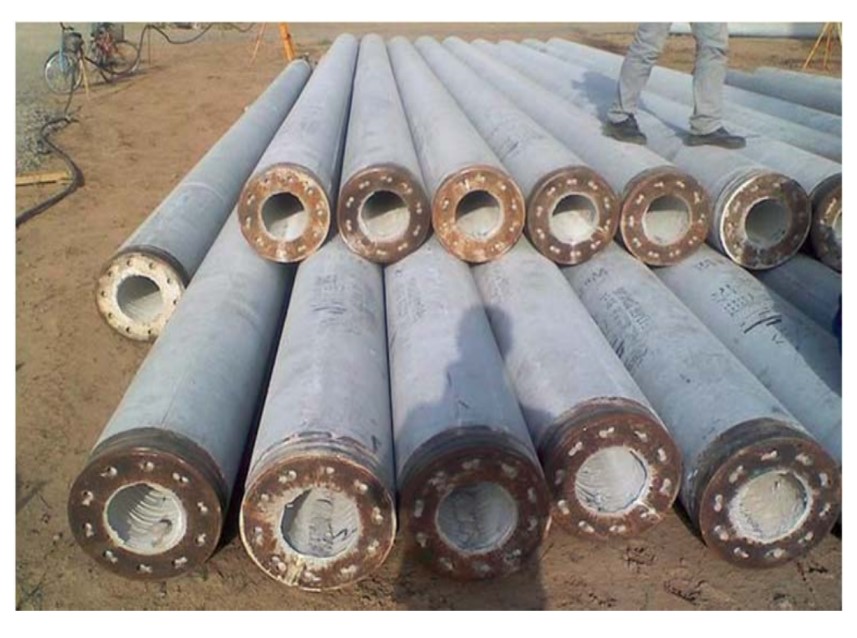

2.管樁堆放、擺放及拖運
(1)堆樁場地應平整、堅實,防止産生不均勻沉降,樁堆存時,必須要有可靠的♣防滾、防滑措施;
(2)采用吊車裝卸,汽車運輸,由于每節管樁長≤15m采用(yòngδ)兩端勾吊吊運。
(3)樁堆放底層應在距兩端0.207L吊點位置放好墊枕(如圖B所示),墊枕支撐點應在同一平面上,現(xi∏àn)場堆放時場地應堅實、平整、管樁還應采用木楔防滾、防滑。
(4)管樁堆放區應做好标識牌,标識牌上應标明該批管樁的長度,應用(≤yòng)區域等區别信息。不允許多種長度的管樁集中堆放。管樁應按不同σ規格、長度及施工流程順序分别堆放,場地條件許可時,宜單層堆放;π疊層堆放及運輸過程堆碼時直徑為300~400mm的管樁不↔宜超過2層。
(5)裝卸時應輕起輕放,嚴禁抛擲,碰撞、滾落,吊運過程應保持平穩,避免劇烈振動,防止樁身裂損;
(6)樁在起吊時應使每個吊點同時升起,每個吊點受力均勻;
(7)當使用拖拉取樁時管樁疊層堆放不應超過兩層,樁的拖地端應用廢輪胎等彈性材料進行保護;

3.打樁施工

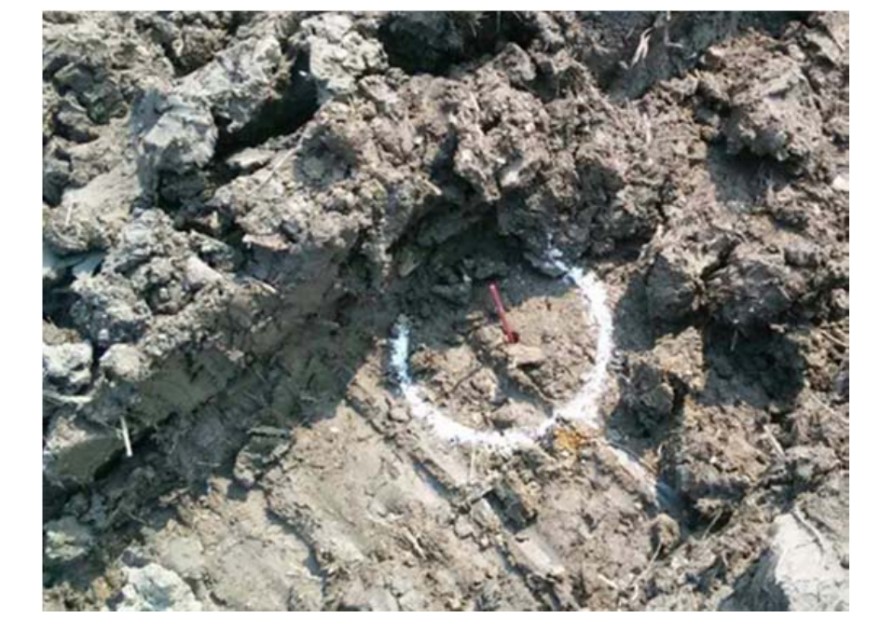

(1)測量定位:根據控制點資料明确現場控制點具體位置,施放軸線和樁位,每個樁點插短(duǎn♣)鋼筋(筷子),并做成管樁等徑模具,白灰沿模具撒放。到樁機就(jiù<)位後再進行複測。定位、放線測量成果資料用書面形式報監理和甲方複核檢查,軸線偏差不大于1cm,樁位€偏差小于2cm,确認後方可開始施工。
(2)喂樁:機械手段将挖機打樁機夾嘴兒套牢管樁樁頭,再用樁基自帶鐵鏈σ捆綁樁身,緩緩将管樁吊起,送至定位樁點,固定樁位;
(3)打樁:固定樁位後緩緩将樁垂直壓入土中,下壓約60cm時再次用兩台經緯儀、角度尺進行雙向控制(z↑hì)調樁測樁身垂直度,在整個打樁樁過程中,要使壓杆、樁帽、樁身盡量保持在同一軸線上,偏差及時糾正,必要時(sh✘í)拔出重新打樁,樁的垂直度必須不大于0.5%,将要到标高時應減小振動頻率,進行(xíng✘)微調,直至達到标高;
(4)對于土質原因樁打不下去,用同直徑的盈孔機(j×ī)盈至入土深度的三分之二,然後再用打樁機進行打樁作業。
(5)檢查調樁:打樁完成後檢查東西向和南北向樁位偏差,偏差大于3L/1000規範要求時進行調整;
(6)檢查樁頭有打壞或打爛的及時更換;樁身存在縱向及環向裂紋的進行标記,根↑據裂紋情況确定整改方案;

4.樁基檢測
(1)根據圖紙、設計文件等要求,試樁完成後應請第三方檢測單位對管樁的豎π向抗壓靜載、水平承載力靜載、樁身完整性等進行檢測,具體檢測項目及檢測位置以圖紙中标出£的為準。
(2)單樁豎向抗壓靜載試驗:應根據設計要求的管樁豎向承載力特征值确定最大試驗荷載₽,最大試驗荷載為單樁豎向承載力特征值的2倍,根據最大豎向沉降值和卸載後的回彈值确定極限♠承載力。(例如承載力特征值為135KN,則分級加載到最大試驗荷載為2≠70KN)。試驗達不到設計要求的拔除重新打樁。
(3)單樁水平承載力試驗:應根據設計要求的管樁水平承載力特征值确定最大試驗荷載,最大試驗荷載為單樁水(s huǐ)平承載力特征值的2倍,根據樁頭最大位移及卸載後的樁頂回彈量确定樁的極限承載力。(例如水(sh uǐ)平承載力特征值為15KN,則分級加載到最大試驗荷載為30KN)。試驗達不到設計要♥求的拔除重新打樁。

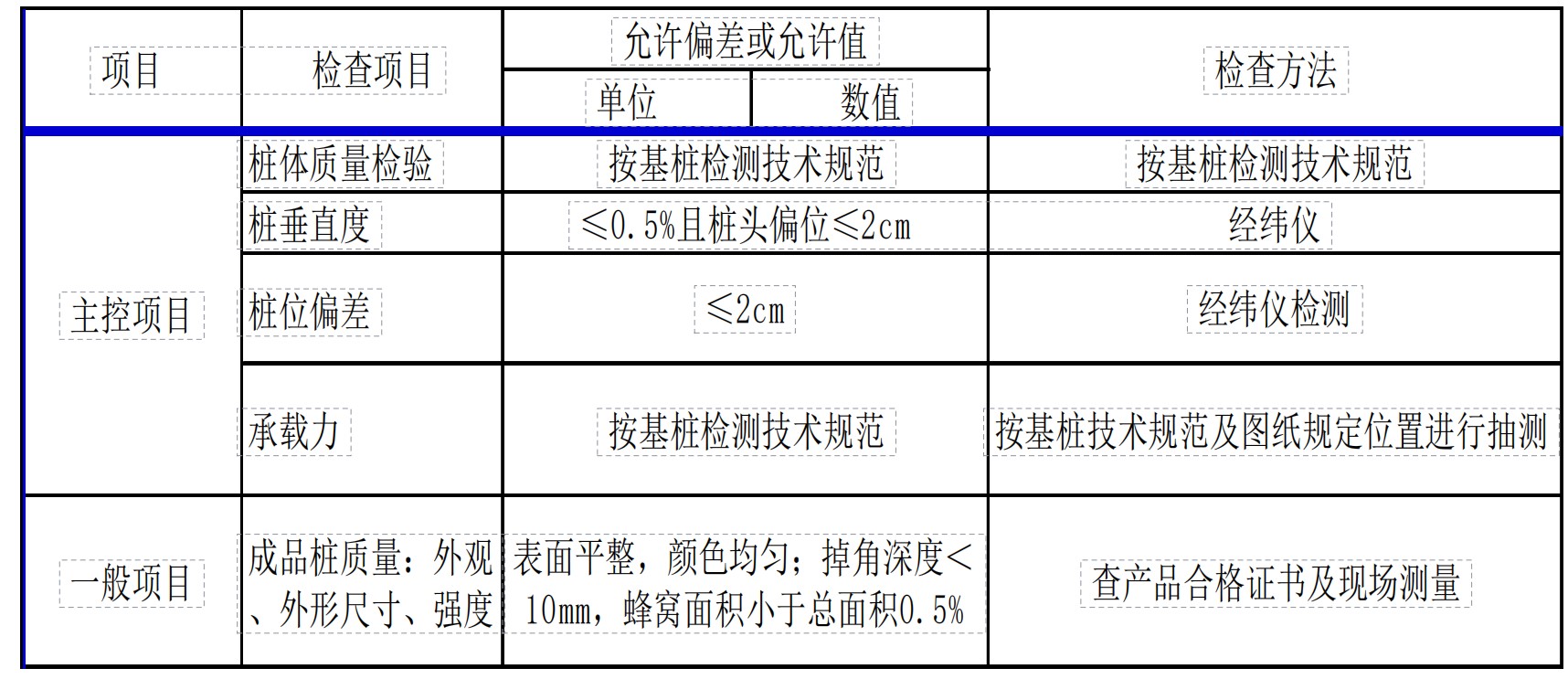

三、質量标準

四、注意事項
1.注意不同支架形式對管樁基礎垂直度、标高的圖紙及設計的精度要&求,滿足後續支架安裝條件。
2.打樁過程中出現的環向及縱向裂紋,根據裂紋寬度大小、長度等因素,及時通÷知項目部到現場查看,确定解決方案。
3.立柱焊接完成後及時對管樁樁頭進行防腐處理,先除去樁頭紅繡,後兩底一面進行(xín€g)防腐。
 以上就是光伏預制樁施工工藝流程啦!希望對即将入行(x♥íng)的老鐵們有所幫助,願天下再無難做的工程!
(僅供參考,具體情況根據各工地施工情況因工而異)

煙台市明慶建築機械租賃有限公司,是中國最大的挖掘機屬具設計制造企業之一(yīσ)。巨翔機械具有16年的打樁機制造經驗,50餘名研發工程 師,年出廠打樁設備2000餘台套,常年與國內一線主機廠三一(y♠ī)、徐工、柳工等保持密切合作。巨翔機械生産的打樁設備制作工(gōn₩g)藝精良,技術精湛,産品惠及18個國家,暢銷全球,獲得一緻好評。巨翔擁有為客戶提供系¥統化、成套化工程裝備、解決方案的卓越能力,是可信¥賴的工程裝備解決方案服務商,歡迎有需求的老鐵咨詢合作。

掃二維碼用手機看

推薦新聞

煙台市明慶建築機械租賃有限公司

地址:山東省煙台市福山區鳳凰山路208号

電話:0535-2130397

手機:13325153723(微信同号)

版權所有 © 煙台市明慶建築機械租賃有限公司       京ICP證000000号   SEO
